登录

全球在建加在运总装机容量最大核电基地:田湾核电7号机组装料完成,进入带核调试阶段


速读:据央视新闻今日报道,随着堆芯装载正确性核查完成、保护管组件回装工作开始,位于江苏连云港的 田湾核电 7 号机组首次核燃料装载工作圆满结束,进入带核调试阶段 ,为机组后续反应堆临界、并网发电、商运等奠定了坚实的基础。 装料是核电机组建设全周期的关键里程碑,是机组带核运行的一个关键起点。
2026年08月18日 09:06

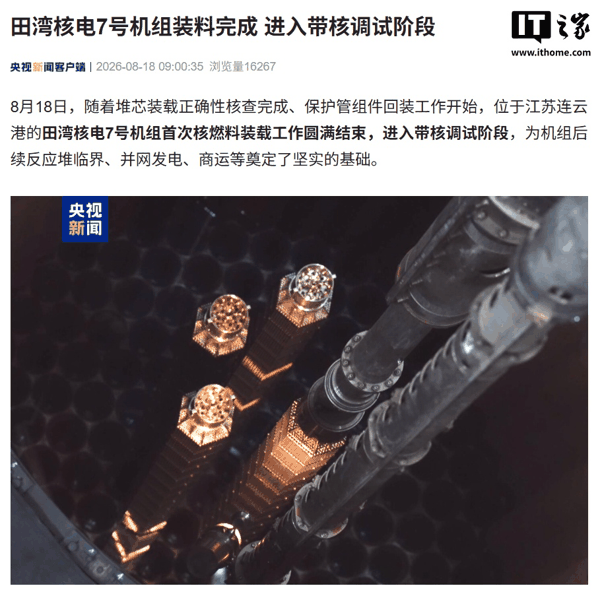

IT之家 8 月 18 日消息,据央视新闻今日报道,随着堆芯装载正确性核查完成、保护管组件回装工作开始,位于江苏连云港的 田湾核电 7 号机组首次核燃料装载工作圆满结束,进入带核调试阶段 ,为机组后续反应堆临界、并网发电、商运等奠定了坚实的基础。

装料是核电机组建设全周期的关键里程碑, 是机组带核运行的一个关键起点 。

田湾核电 7 号机组是我国第一座投入建设的 VVER-1200 三代核电机组,此次装料也是我国 VVER-1200 型核电机组首堆首次装料。

装料从 8 月 12 日启动,至 18 日全部结束,共完成 163 组核燃料组件的装载工作,分为燃料组件转运、燃料装载入堆以及装载正确性核查三个部分。其中最关键的燃料装载入堆环节, 采用全自动远程装料控制系统 。在整个装料过程中,所有燃料组件的操作都由系统根据工作人员预设坐标自动完成。

据了解,田湾核电 7 号机组后续将开展反应堆回装、反应堆临界、汽轮机冲转及并网等工作。

田湾核电计划建设 8 台机组,1-6 台机组已经先期建成投用,累计上网电量超 5,000 亿千瓦时。在建的田湾核电 7、8 号机组单机装机容量 126.5 万千瓦,设计寿命 60 年。按照项目建设计划, 田湾核电 7、8 号机组将分别于 2026 年、2027 年投入商业运行 。待田湾核电基地 8 台机组全部投运后,总装机容量将突破 900 万千瓦,年供电量超 700 亿千瓦时,每年可减少二氧化碳排放 5,740 万吨。

据IT之家此前报道,中核集团田湾核电是中俄核能合作典范项目, 是全球在建加在运总装机容量最大的核电基地 。

主题:机组|装料|田湾核电7号机组|核电基地|进入带核调试阶段
