时延4毫秒、电价三毛五:AI的“大脑”为什么长在草原上?


速读:8月,新京报贝壳财经记者实地探访了位于乌兰察布的数据中心。 新京报贝壳财经记者对乌兰察布的数据中心从业者进行了采访。 2023年初,AI行业爆发,位于乌兰察布的算力中心节点立刻进入满负荷工作模式,火热需求下,乌兰察布的算力行业正焕发着勃勃生机,“没有一张卡是空闲的”。
时延4毫秒、电价三毛五:AI的“大脑”为什么长在草原上? _ 东方财富网

时延4毫秒、电价三毛五:AI的“大脑”为什么长在草原上?

2026年09月01日 21:57

  如果你是一名北京网友,当你打开手机里的 AI应用 ——不论是豆包、DeepSeek还是千问、元宝——当你提问时,部分请求有可能正以光速奔向350公里外的乌兰察布,在那里完成计算再回传。这段往返700公里的“折返跑”,你毫无察觉。

  8月,新京报 贝壳 财经记者实地探访了位于乌兰察布的 数据中心 。从北京北站到乌兰察布的高铁不到两小时,出站后,灼热的阳光与凉爽的微风几乎同时扑面而来——这正是当地 太阳能 与 风能 充沛,用电成本低的直观注脚。在察哈尔高新区,华为大道、 苹果 大道、阿里大道依次排开,灰白色的 数据中心 建筑一栋挨着一栋,塔吊林立。这座常住人口不足160万的城市,正在成为中国 AI应用 的“大脑”所在地。

  2023年初,AI行业爆发,位于乌兰察布的算力中心节点立刻进入满负荷工作模式,火热需求下,乌兰察布的算力行业正焕发着勃勃生机,“没有一张卡是空闲的”。但另一方面,全国范围内兴建的 数据中心 不止一处,有些数据中心刚刚建成却机柜空转,一些园区的 综合 利用率只有三成。是什么原因导致这一悖论?新京报 贝壳 财经记者对乌兰察布的数据中心从业者进行了采访。

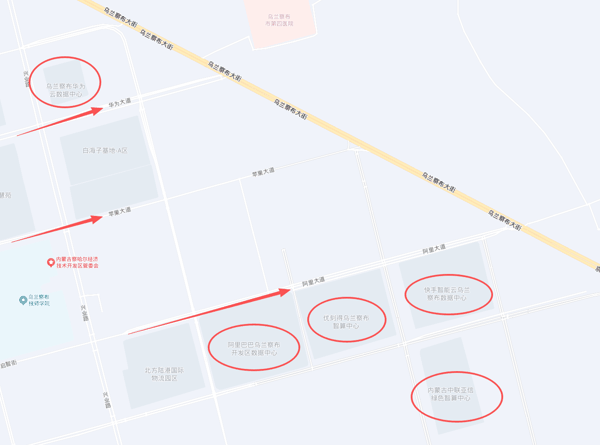

乌兰察布察哈尔高新区阿里大道附近地图,数据中心(红圈所示)分布密集新京报 贝壳 财经记者罗亦丹制作

   AI带火数据中心,“没有一张卡是空闲的”

  乌兰察布算力的紧俏是肉眼可见的。

  在 阿里巴巴 位于乌兰察布阿里大道上的数据中心,一栋新楼正在交付。隔壁优刻得(UCloud)智算中心,第五栋楼也在施工。“预收率比我们预期要好。”优刻得数据中心产品线总经理赵雪飞告诉新京报贝壳财经记者。 阿里巴巴 数据中心主要提供给自己以及合作伙伴的业务需求,而优刻得则是第三方云服务商,双方服务的目标客户不同,但一个相同点是:都在扩建。

  “需求火热”是当地员工对新京报贝壳财经记者讲述的最高频的词汇之一, 阿里巴巴 乌兰察布数据中心一位员工告诉记者,该数据中心在2020年竣工投入运营,算力资源很少出现饱和的情况,直到2023年AI浪潮爆发,“三处自建机房算力需求瞬间满了”。优刻得数据中心产品线总经理赵雪飞则告诉记者,在2022年及以前,传统的CPU托管等业务场景需求已经相对冷却,而2023年智算出现后需求暴增的速度“快到大家都没反应过来”,2024年,数据中心开始大规模建设,业务规模迄今已翻了数倍。

  在阿里巴巴乌兰察布数据中心,贝壳财经记者从几台巨大的柴油发电机处感受到了AI需求火热对上下游产业链的影响。现场工作人员告诉记者,由于中国的 电力 基础设施条件较好,这些柴油发电机仅做备用。但在国外,柴油发电机是数据中心不可或缺的组成部分,随着AI的发展,这些柴油发电机也已开始“供不应求”,交付订单甚至排到了3年后。

  “今天没有一张卡是空闲的,每张卡都非常忙,要么训练模型,要么生产Token(词元)。”阿里云全球数据中心总经理王朝阳说。对于这些算力在C端的应用场景,他告诉贝壳财经记者,包括对话类、多模态、AI coding(编程)以及在此基础上的组合需求。

  不过,让西部的数据中心计算东部的客户需求,这一“ 东数西算 ”场景是否会遭遇时延的影响?对此王朝阳给贝壳财经记者算了一笔账,“数据从乌兰察布到北京的延迟大概是4毫秒,这对于对话类的 AI应用 来说,是可以接受的。而成本上,乌兰察布的电价大概在一度电0.32元-0.35元左右,和隔壁区位对比,每年的电费能够节省数十亿元。”

  需求太急,交付就成了新的竞争力,最新的极限时间是:100天。

  在阿里巴巴最新一代数据中心所在地,贝壳财经记者看到了犹如集装箱一样的“模块化”厂房。这是阿里云首创的全模块化设计架构CUBE 5.0。王朝阳介绍,这套方案经历30天来自不同工厂的同时生产和现场准备、50天的现场安装以及20天的调试测试,供电、冷却、安防、智能化以及消防五大系统部署完毕。类似的工期,国内传统的交付周期为6至12个月,美国为12至18个月,而这里时间至少缩短一半,整体建设成本反而降低10%。

   “卡”在哪:从一颗芯片到一整套生态

正在建设中的数据中心。新京报贝壳财经记者罗亦丹/摄

  不过,再快的建设速度,也要等一颗芯片。

  阿里巴巴数据中心的“100天”指的是从基础厂房开始,服务器与网络设备进入之前。在阿里巴巴最近建设的第五代数据中心,现场工作人员告诉记者,在上述“100天”的实际施工过程中,现场安装部分原定的50天,43天就完成了;真正有可能拖慢进度的,其实是最开始的30天工厂生产期,主要涉及上游零部件是否可以及时到货。

  而比起上游零部件更难等的货,则是后续的芯片。

  芯片行业从业者马媛向记者描述了这个在行业内已经显性化的情况:某家大厂定了数据中心,却因为没有足够的GPU设备供应,严重影响了上架率,导致机房出现闲置,“现在, 英伟达 的设备更难以进口,而国产设备尚未跟上,因此更多人对市场开始谨慎观望,我个人认为今年行业的增速应该已经开始放缓。”

  如果把视野从乌兰察布拉到全国,情况可能更加明显: 腾讯云 解决方案总经理张晋在MWC26上海“智能数据中心峰会”上公开表示,国内智算中心GPU平均利用率不足30%。

  部分原因在于结构。高端训练算力一卡难求,而国产异构算力池因多厂商架构混部、调度层难以统一纳管,客户模型迁移需要逐一适配驱动和算子库,实际可用算力被严重打折。

  对于数据中心内芯片的实际应用问题,赵雪飞告诉记者,如果单看某一项参数, 国产芯片 没有问题,但要从性价比视角整体平替 英伟达 ,“短期内还是需要追赶”。生态更是绕不开的护城河,CUDA构筑的壁垒短期内难以撼动。目前 国产芯片 的主要落点在国央企、高校、科研机构等有明确自主可控要求的客户,市场化运作的客户整体应倾向于国际主流产品。不过他也告诉记者,当前国产厂商正在加快产能建设,预计未来3到5年有望逐步缓解供应压力。

  王朝阳也透露,阿里平头哥自研真武系列芯片累计出货已达56万片,产能仍在提升,“阿里坚持一云多芯、异构兼容。”在他看来,单Token的成本并不完全取决于某一颗芯片,而是取决于算力架构与模型之间的耦合与优化。这意味着,在芯片供给受限的窗口期,全栈优化是一条值得期待的路。

   如何破解“利用率不足”?定制化生产+集聚效应

  实际上,还有一类数据中心的“闲置”现象来自更上游。近年来,以地级市为单位上马的智算中心并不少见,主导方往往是当地城投公司、地方国企、龙头民企、地产商或能源企业。马媛向贝壳财经记者分析称,导致这些数据中心“利用率不足”的最主要原因其实是急于上马项目,没有进行充分的市场调查,“导致找不到大客户,又做不了零售,只能眼睁睁看着设备折旧。”这和当前市场化的数据中心的建设模式正好相反。

  但在乌兰察布,贝壳财经记者注意到,无论是阿里巴巴这类头部大厂,还是优刻得这类中游数据厂商,所履行的模式都是“定制化生产”——在数据中心建设之前,订单就已经拿到。

  当地数据中心的员工告诉记者,阿里巴巴、字节跳动、腾讯占据了该行业大概90%的市场份额,二线的玩家则是快手、DeepSeek等。一些正在动工扩产的数据中心均是“有需求才建设”,因此闲置现象并不常见。

  “在乌兰察布、中卫等‘ 东数西算 ’节点开发数据中心,在集聚效应的影响下,上架率不会有太大问题。在这里你的目标往往是一些大客户,且是定制化生产。”赵雪飞告诉贝壳财经记者。而对于一些产生闲置现象的数据中心,他打了个比方,“牛市也有赔钱的人,熊市也有赚钱的人。”

  对于大厂的数据中心,自家大模型训练的需求就已经足够庞大。如阿里自研大模型Qwen的前身、当时全球最大的AI预训练模型M6,早年正是全程在阿里云推出的飞天智算平台上完成训练。目前,阿里自研的平头哥训推一体 AI芯片 真武M890超节点已成功适配Qwen3.8,并上线阿里云百炼平台提供模型推理服务,真武M890超节点实例也在乌兰察布地域开放邀测。

  赵雪飞所在的优刻得则选择错位竞争:不与巨头争抢头部大单,而是服务年需求量在1至5兆瓦之间的中腰部客户——手机厂商、自动驾驶公司、量化机构、游戏公司、AI初创企业。这些客户同样需要自建私有算力池,但单体规模不足以从大型数据中心厂商那里拿到好价格。另一方面,优刻得不碰上层应用和AI模型研发的“中立”定位也获得了一部分客户的青睐。“我们目标不只是做客户的主力云,也希望成为客户最信赖的后备云。”赵雪飞对记者说。

  傍晚的乌兰察布,风车在草原上昼夜转动,机房里的风扇昼夜轰鸣。

  这座城市已经证明,自己有能力用100天交付一座数据中心,有能力把电价压到三毛多,有能力把到北京的时延做到几毫秒。

  但真正的考验才刚开始。中国算力行业已经不缺“盖房子”的速度了,缺的是让每一度电、每一张卡都真正跑满的能力。100天可以交付一座数据中心,而用 国产芯片 填满它且让它能够持续高效地运转,需要下的功夫则在100天之外。

  (应受访者要求,马媛为化名)

(文章来源:新京报)
