登录

金上—湖北±800千伏特高压直流输电工程首次年度检修收官



分享到:

首页 → 财经中心 → 财经频道

分享到:

金上—湖北±800千伏特高压直流输电工程首次年度检修收官

2026-09-29 10:13:46

2026年09月29日 10:13

   中新网 成都9月29日电(记者 刘忠俊)9月28日,随着卡麦、帮果两座换流站双极解锁成功,金上—湖北±800千伏特高压直流输电工程(以下简称“金上—湖北工程”)首次年度检修顺利收官。

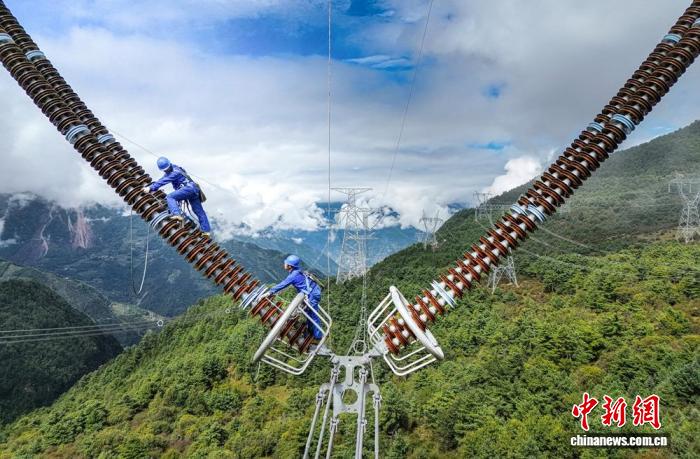

作业人员正在检查金上—湖北±800千伏特高压直流输电工程762号塔的绝缘子串。曹颀 摄

  据了解,作为国内首条深入川藏高原腹地的特高压直流输电工程,金上—湖北工程于2025年底建成投运。工程起于金沙江上游,线路横跨西藏、四川、重庆、湖北,送端在西藏昌都、四川甘孜分别建成卡麦、帮果两座换流站。仅在四川境内,线路里程就超过860公里,纵贯甘孜高原、雅安横断山区和川东北丘陵。跨度大、点位多、有效窗口期短,是检修作业绕不开的难点。

  这次年度检修为期15天,两座换流站和输电线路同步开展首检,1600余名作业人员坚守一线。国网四川省电力公司牵头统筹,多家参检单位协同作业。现场勘察、方案编制、预案推演等准备工作提前落实到位,为检修安全有序推进打牢了基础。

  卡麦、帮果两座换流站采用全球首创的“分址级联”建设与协同运行模式,技术创新性强,运维标准高。换流站检修采用“两站一体、主站统筹、跨站联动”的模式,作业人员要经受高原缺氧、大风降雨、强紫外线等极端气候的考验。团队把检前、检中、检后各阶段任务细化为400余项,累计消除各类缺陷300余项,设备运行工况稳定、性能良好。

主题:两座换流站|分享到|作业人员|帮果两座换流站
